在浙江三澳核電建設現場,活躍著這樣一個身影,穿梭在“鋼筋森林”中,檢查和部署混凝土澆筑工作,在烈日下和施工人員探討施工問題,不遺漏任何一個細節。晨曦朝露去,披星戴月歸,他就是工程公司蒼南項目部土建隊常規島組高級主管工程師余金維。
自2009年畢業入職公司,余金維已經扎根核電一線建設工作14年。14年來,余金維先后參與寧德一期、三澳一期工程建設,同項目團隊高標準完成三澳項目1號機組核島負挖驗槽,1、2號機組常規島汽機筏基FCD、泵房FCD等重大節點,曾獲2019-2020年度工程公司先進工程建設者、2021-2022年度工程公司優秀共產黨員、2021-2022年度工程公司工程建設模范等榮譽稱號。
勇挑重擔穩軍心 助力三澳項目1號機組核島FCD

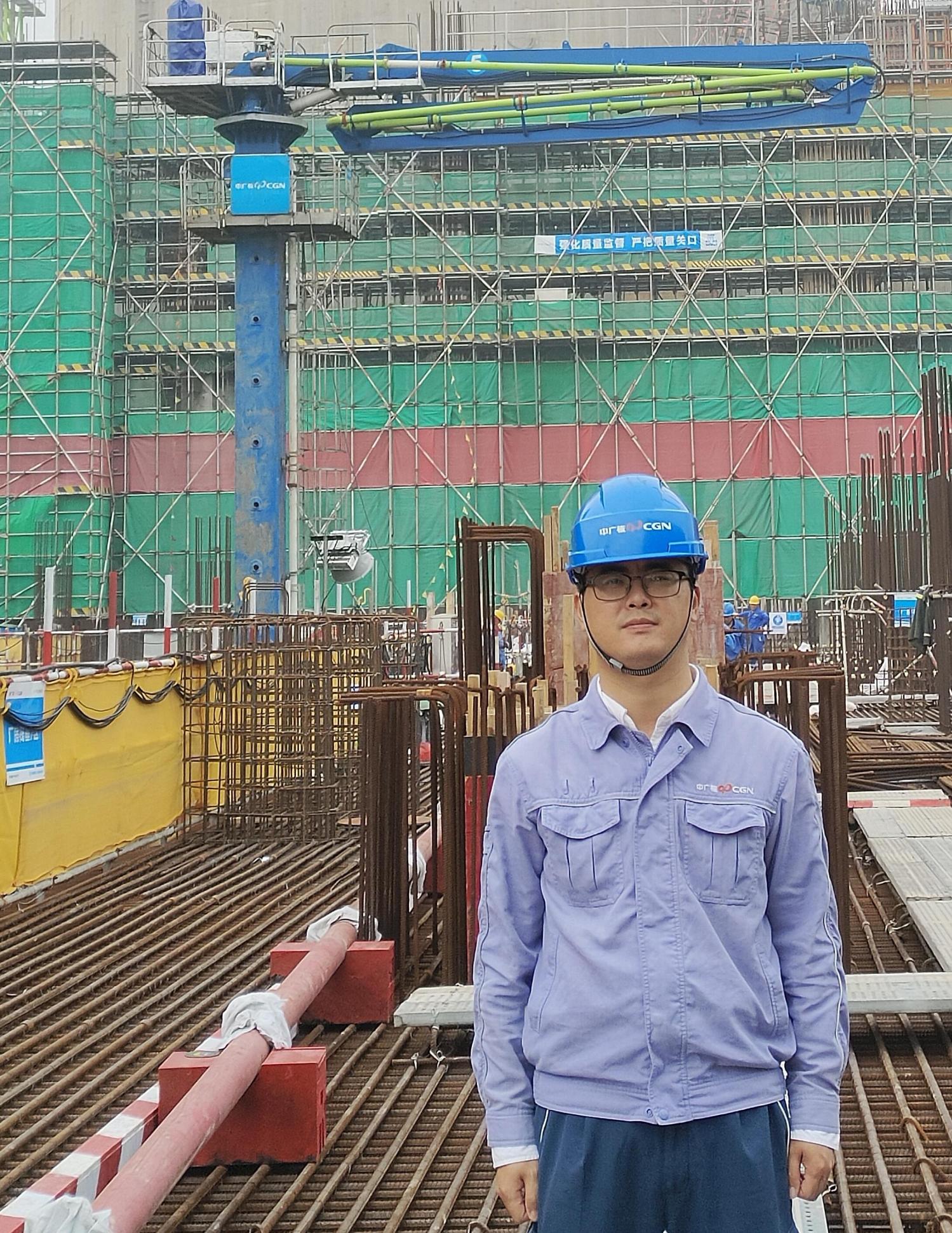

▲余金維在討論環廊爆破方案
2020年4月,三澳項目一期核準。為確保12月底1號機組核島FCD目標,1號機組核島基坑負挖需于7月30日完成,3.5個月的工期,挑戰巨大,首戰即決戰。
余金維帶領團隊鎖定目標,以“舍我其誰”的勁頭,制定嚴謹?shù)氖┕び媱?,每日碰頭會推進解決各類問題,真正做到問題不過夜;同時他帶頭進行夜間值班,負挖工作不停歇;落實前序項目經驗反饋、狠抓爆破振動控制,3次組織細化環廊爆破方案,保證了環廊成型效果;統籌組織負挖、清基、地質編錄、自檢等工作,做好無縫銜接。
經過他和團隊的不懈努力,2020年8月6日,三澳項目1號機組核島基坑以良好的質量得到國家核安全局檢查組高度認可,一次順利通過驗槽,創103天最優工期。攻堅首勝,吹響三澳項目1號機組核島FCD進軍的號角。
主動謀劃破難關 按期實現常規島FCD

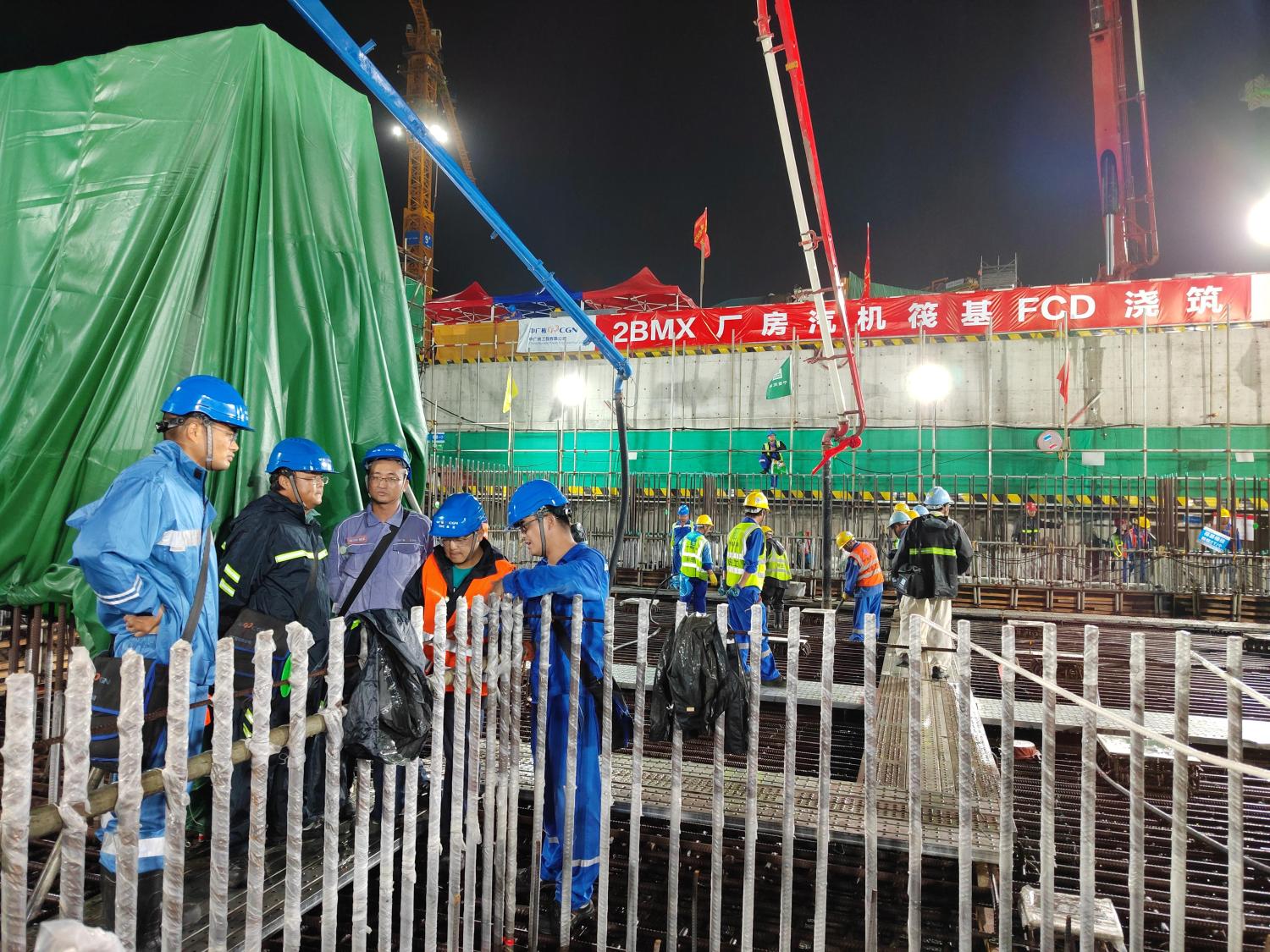

▲余金維在2BMX廠房汽機筏基FCD澆筑現場,右一為余金維
2022年3月11日,隨著三澳項目2號機組常規島汽機平臺區域最后一塊場地的移交,余金維又迎來了2022年度重要考核節點——2號機組汽機筏基8月31日FCD。面對汽機筏基下方替代回填、抗浮錨桿施工等巨大工程量,以及工期緊張、深基坑作業難度大、作業空間狹小等困難和挑戰,余金維沒有一絲畏懼和退縮,有的只是工程人鉚足干勁往前沖的昂揚斗志和勇破難關的自信心態。
“凡事預則立,不預則廢”,余金維深知要實現FCD目標,必須主動謀劃,事先準備。他帶領施工團隊制定詳細的施工計劃,細化每日工程量,每日落實跟蹤,及時反饋糾偏,確保計劃實施落地。同時結合1號機組施工經驗,通過設計優化,取消汽機筏基平臺區域抗浮錨桿,采用增加汽機筏基厚度的方式進行優化,優化工期40余天;優化澆筑通道布置和澆筑設備站位,提前落實1號機組國家能源局第八監督站檢查經驗反饋26項。
在余金維及團隊的共同努力下,2022年8月31日,2號機組常規島FCD按期實現,為后續2號機組常規島汽機基座與廠房框架雙主線同步推進創造有利條件。
踔厲奮發促生產 細化施工管理
▲余金維在汽機廠房施工現場
2022年常規島土建受制于混凝土骨料影響,滯后嚴重,后續三澳項目1號機組常規島成為機組冷試及熱試的關鍵路徑。在混凝土供應不足的情況下,余金維并沒有氣餒,他經常鼓勵同事:“越是在逆境中,越要逆流而上,乘風破浪!”
余金維經常與施工單位、前序項目同事進行技術交流,落實技術優化,在混凝土供應受限的情況下,優化廠房筏基分塊和地下?lián)鯄Ψ侄?,最終于12月13日完成廠房筏基施工,提前打開框架施工作業面。
為更好推進工程建設,余金維主動進行下沉式管理,積極參與施工單位早班會、施工日會、工程計劃編制、技術方案編制等活動,細化施工管理顆粒度,以實際行動抓工效、解難題、促生產。在1號機組常規島汽機臺板關鍵部位施工前,他帶領團隊與現場工長一起梳理鋼筋加工、鋼筋綁扎與埋件安裝等工序,并進行3次施工推演,提前識別并解決關鍵鏈上存在的問題,保證了汽機臺板的順利施工。
2022-2023年期間,他帶領團隊共同完成技術方案優化、鋼筋鏈及混凝土鏈管理優化共計8項,充分踐行“技術管理先行促生產”。
【NEW網熱評】犯其至難,圖其至遠。對余金維來說,從CPR1000項目轉戰華龍一號,變的是周邊環境和工作內容,不變的是扎根一線的熱情和沖鋒在前的激情?,F(xiàn)階段三澳項目常規島土建工程仍在爬坡攻堅階段的背后,有無數個“余金維”,星光不問趕路人,時光不負追夢人,他們或是挑燈夜戰繪制作戰計劃,或是通宵達旦枕星而眠,用實干淬煉工程人本色,助力核電事業發展。
